土工布的保存與鋪設前的檢查
作者:hengke 來源:安平縣鑫巡絲網制造有限公司時間:2021-02-22 15:55:25 訪問量:次
描述:現在很多人都重視這個問題,因為現在許多大型企業和施工隊伍,信息的需求很大,一般在商業市場需求,供應,如果人們需要在專業類別,所以人們首先需要弄明白問題是什么,是否專業類別一直處于滿的狀態,這個產品市場需求大嗎?
土工布鋪設過程中,首先應注意是否在相對平坦的基礎,如果基礎不是平的,然后蔓延出來,它將無法實現更好的結果,所以鋪設前必須確保奠定了基礎是相對平坦的,因為它是輥型后產生的形式,并沉積在存儲的過程中,因為它是特別的。
因此,它應該儲存在干燥的地面上,遠離水坑,彼此的高度不應超過四圈。因此,土工織物的保存有必要注意許多問題。在鋪設過程中,如果鋪設基礎不平整,將會導致鋪設效果很差。
由于不均勻地面店,土工布不能更好的覆蓋整個地面,也將無法實現建設一個好的結果,并鋪設過程中還需要留出可伸縮的范圍,因為它可以使材料更好的性能,使其在施工過程中發揮更好的作用。因為它在使用時可以進行拉伸,所以在鋪設時,一定要預留出一定的空間,可以讓它進行相應的調整。否則,它可能會造成一些不必要的麻煩。此外,土工布在鋪設前必須保存好,因為如果土工布磨損了,就不能再使用,給施工隊造成損失。因此,這種事情一般是不允許發生的。
土工織物的市場需求
如果商店里沒有什么需求,人們很可能會遭受虧損的后果?,F(xiàn)在許多施工隊伍施工過程中要求使用土工布,由于一些企業,通過調查發現,施工隊伍負責人在施工的過程中,信息的使用數量很大,這是由于這個原因,現在許多人看好這方面的市場,許多小小家電消費者集體、個人消費者,但也有一些產品,如大產量數據,它們是面向消費群體的需要,屬于企業和廠長,包括施工隊。它結合了幾個很大的群體,
很多人現在理解土工布的市場需求,如果市場沒有出現完整的狀態,沒有過剩的情況,然后可以做專業類別,現在,許多人會來專業類別,希望能通過投資收益率,獲得更多的收入,是否有這樣的資料存在大量的市場需求,如果人們在生產的過程中這種信息可以質量和市場前景是可觀的。

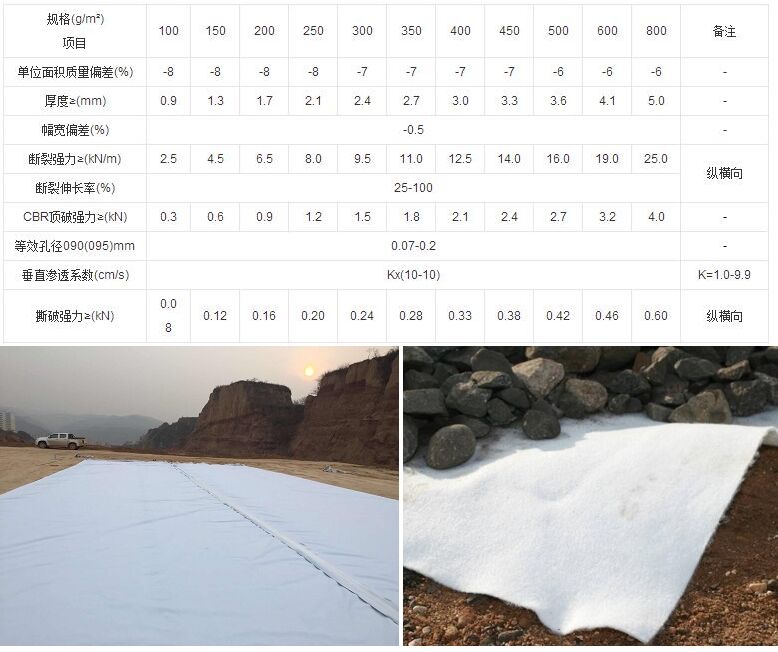

![](/d/file/p/2021/02-22/ab4015e0173a6ee046a8b2d85ac8782e.jpg)
某工程采用手動絞車、固定鋼纜和交通船,分段敷設后將相鄰的兩種土工布在水面上縫合,使整個碼頭土工布成為一個整體,采用沉砂、松砂、壓實的施工方法。
現場檢查各控制點的坐標和高程,嚴格按照設計和規范要求對碼頭進行原始地形測量。根據實測數據可以準確計算出各土工布的實際長度。采用復合土工織物滑移作業的小型工作艇,人機定位土工布定位土工布滑動鋪設土工布水接土工布沉袋砂壓實檢查。掃海之后,鋪設了土工織物。鋪設前檢查土工布有無損壞。如發現損壞,及時修理。鋪設工作安排在風浪較小的天氣。鋪設土工織物時,必須防止土工織物被風吹起,使土工織物接近水面。
人員、設備和材料都已就位,土工布成卷堆放在鋪設位置的河岸上。根據每一對土工織物的寬度(約100米),定位土工織物在岸邊,設立了兩個定位鋼絲繩索,設置四個人力絞車機器在對岸,穿四牽引鋼絲繩索,將土工織物,然后拖動奠定了土工織物在檢查準確位置。
土工織物鋪設由設置在圍堰東南側的4臺小型絞車牽引,由3艘小型工作船配合,由圍堰東北側牽引至西南側。根據指揮員的指揮,岸上每個10m2的人將土工布慢慢滑行,另一側每個吊車3人,轉動吊車拉動土工布移動,
拖曳土工織物的工作船。在拉力下,土工布慢慢滑到水面,和一個浮標土工布的兩側設置為每個幻燈片10米,所以基本上土工布漂浮在水面,這有利于把土工布在水和減少壓力的土工布定位鋼絲繩。土工布敷設于另一側堤岸附近后,調整敷設位置,對土工布進行檢查,準確平整重疊,取出3艘小型作業船,然后將土工布固定在東西兩側。
采用復合土工織物滑移作業的小型工作艇,土工織物鋪設工作順序由東北圍堰向西南圍堰推進。土工布鋪設1片后,相鄰斷面土工布按上述方法鋪設。相鄰土工布鋪好后,及時在水面上縫合。水拼接也采用相反的拼接縫,共2針,拼接步驟為雙線底部的聯鎖拼接步驟。第四種土工布鋪設完畢,檢驗合格后,從土工布東南側按2-4m方用沙袋壓土工布。在拼接和邊緣部分,沙袋應放置密實。土工布的范圍不得小于設計中規定的面積。鋪設完成后,通知現場監理工程師進行驗收。驗收合格后方可進行下一道工序施工。
